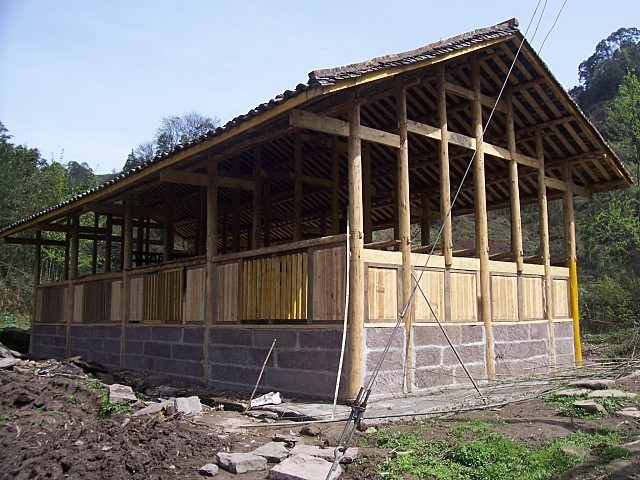

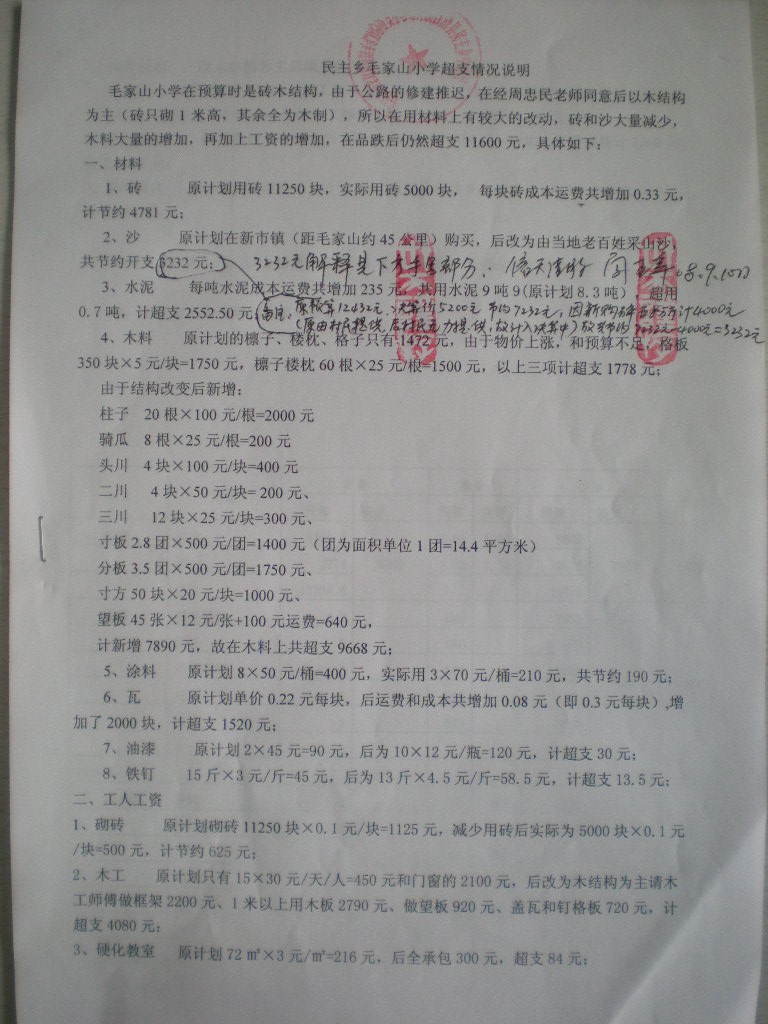

民主乡毛家山小学超支情况说明
毛家山小学在预算时是砖木结构,由于公路的修建推迟,在经周忠民老师同意后以木结构为主(砖只砌1米高,其余全为木制),所以在用材料上有较大的改动,砖和沙大量减少,木料大量的增加,再加上工资的增加,在品跌后仍然超支11600元,具体如下:
一、材料
1、砖 原计划用砖11250块,实际用砖5000块, 每块砖成本运费共增加0.33元,计节约4781元;
2、沙 原计划在新市镇(距毛家山约45公里)购买,后改为由当地老百姓采山沙,共节约开支3232元;
3、水泥 每吨水泥成本运费共增加235元,共用水泥9吨9(原计划8.3吨),超用0.7吨,计超支2552.50元;
4、木料 原计划的檩子、楼枕、格子只有1472元,由于物价上涨,和预算不足,格板350块×5元/块=1750元,檩子楼枕60根×25元/根=1500元,以上三项计超支1778元;
由于结构改变后新增:
柱子 20根×100元/根=2000元
骑瓜 8根×25元/根=200元
头川 4块×100元/块=400元
二川 4块×50元/块= 200元、
三川 12块×25元/块=300元、
寸板2.8团×500元/团=1400元(团为面积单位1团=14.4平方米)
分板3.5团×500元/团=1750元、
寸方50块×20元/块=1000元、
望板45张×12元/张+100元运费=640元,
计新增7890元,故在木料上共超支9668元;
5、涂料 原计划8×50元/桶=400元,实际用3×70元/桶=210元,共节约190元;
6、瓦 原计划单价0.22元每块,后运费和成本共增加0.08元(即0.3元每块),增加了2000块,计超支1520元;
7、油漆 原计划2×45元=90元,后为10×12元/瓶=120元,计超支30元;
8、铁钉 15斤×3元/斤=45元,后为13斤×4.5元/斤=58.5元,计超支13.5元;
二、工人工资
1、砌砖 原计划砌砖11250块×0.1元/块=1125元,减少用砖后实际为5000块×0.1元/块=500元,计节约625元;
2、木工 原计划只有15×30元/天/人=450元和门窗的2100元,后改为木结构为主请木工师傅做框架2200元、1米以上用木板2790元、做望板920元、盖瓦和钉格板720元,计超支4080元;

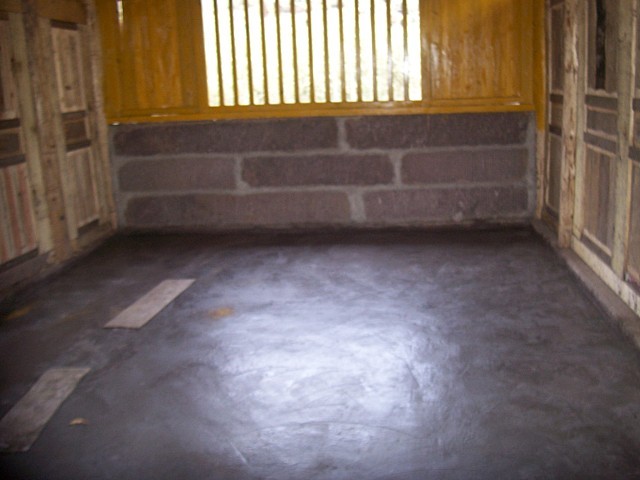

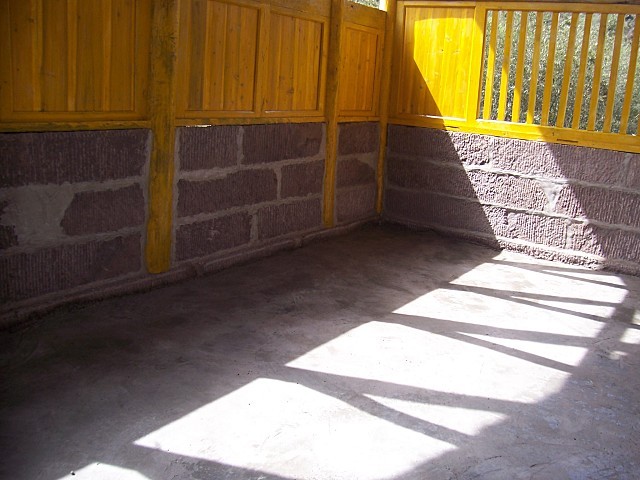

3、硬化教室 原计划72㎡×3元/㎡=216元,后全承包300元,超支84元;

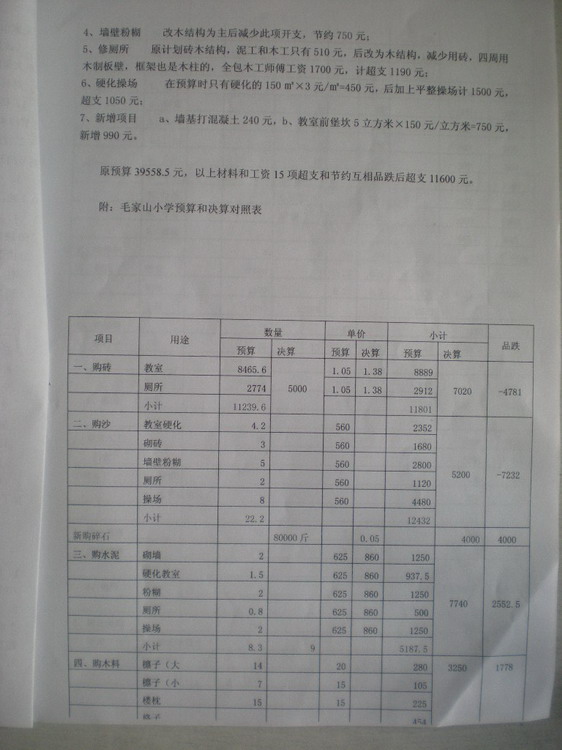

4、墙壁粉糊 改木结构为主后减少此项开支,节约750元;
5、修厕所 原计划砖木结构,泥工和木工只有510元,后改为木结构,减少用砖,四周用木制板壁,框架也是木柱的,全包木工师傅工资1700元,计超支1190元;
6、硬化操场 在预算时只有硬化的150㎡×3元/㎡=450元,后加上平整操场计1500元,超支1050元;
7、新增项目 a、墙基打混凝土240元,b、教室前堡坎5立方米×150元/立方米=750元,新增990元。

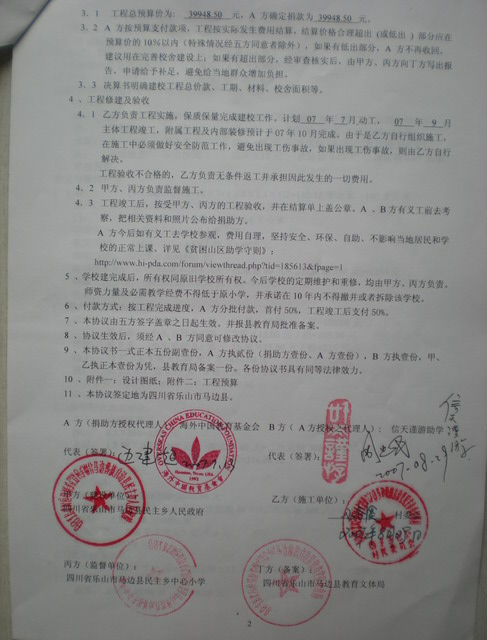

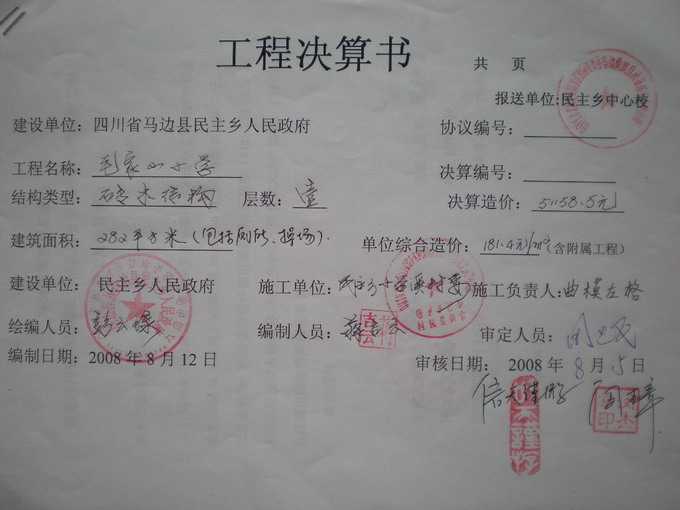

原预算39558.5元,以上材料和工资15项超支和节约互相品跌后超支11600元。

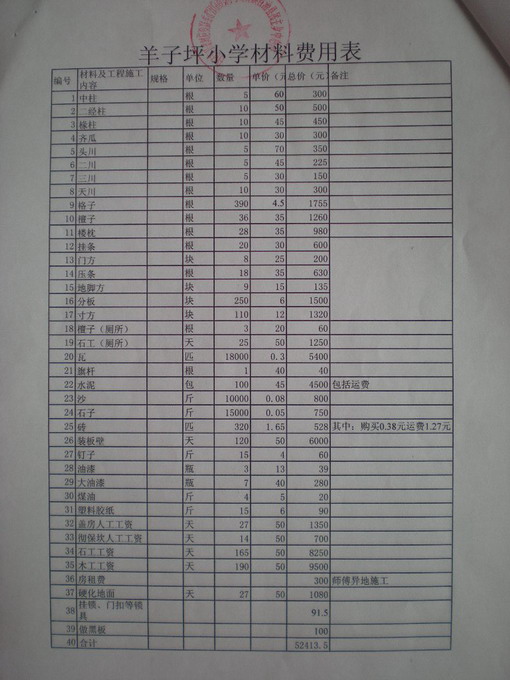

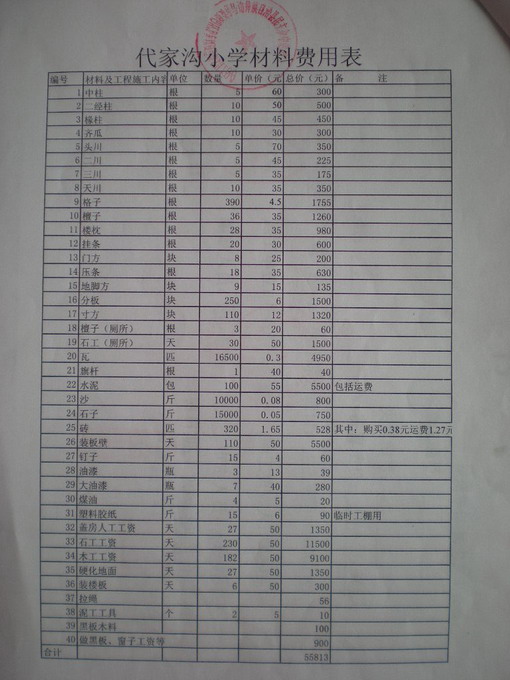

民主乡3所小学预算/结算对照表明细如下:
总预算(勘误前):148220.50元;
总预算(勘误后):148512.50元;
总结算:159385.00元;
差额:-10872.50元;
序号 学校名称 预算(勘误前) 预算(勘误后) 结算:元 差额:元
1. 代家沟小学 56590.50 56960.50 55813.00 1147.50
2. 羊子坪小学 51681.50 51993.50 52413.50 -420.00
3. 毛家山小学 39948.5 39558.50 51158.50 -11600.00
4、 合计: 148220.50 148512.50 159385.00 -10872.50
