标题: 第245条:宜宾市叙州区商州镇丰岩村打铁坝公路-王玉明和胡星
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:04  资料 文集 短消息
第245条:宜宾市叙州区商州镇丰岩村打铁坝公路-王玉明和胡星

打铁坝公路位于宜宾市叙州区商州镇丰岩村凉桥组地境,于2019年8月5日晚出现大面积山体滑坡,塌方量约200万-300万立方米。此路段是凉桥组、郭家组、河平组三个组通向外面的唯一村道,塌方导致三个组农户约70户,人口300多人,他们的出行和孩子们上学都是冒着生命危险的,早一天打通此路,村民和孩子们就少一天危险。修建此路包含:清理一百多米的塌方、排放一个堰塞湖、新建两座小桥。(这个村组太偏远也太贫穷。)
村委表示,如果能帮助他们建好此路,他们想尽办法凑集资金20000元。
工程第一、二责任人:张一文  邹文华

预算如下:
一、挖机清理路面:清理100多米的塌方路,预计80个工时,每个工时350元。
小计:28000元

二、新建两座便桥:长度分别为11.5米、13米,宽5米。
1、涵管费(含运费):1米xφ1000mm:48根×350元/根=16800元。
2、水泥:普通水泥80吨×400元/吨=32000元。
3、河沙和石子:350m³×110元/ m³=38500元。
4、钢筋:4吨×4100元/吨=16400元。
5、模板:3000元。
6、人工:技术工38天×170元/ 天=6460元、普工80天×100元/ 天=8000元。小计:14460元。
7、浇筑桥面板车工时费:50 m³×100元/ m³=5000元
8、铁丝、铁钉、焊条、切割片等杂费:2000元。
9、因第二座桥距第一座桥约800米,所有材料和混凝土都需要转运,只能用人工搬运或者马驮,所产生的转动费用约14000元。
第二项1-9小项合计:¥142160元

三、老百姓义务投工投劳,需多少投多少,不计入预算。

以上合计总价:¥170160元,村委凑集:¥20000元,尚有资金缺口¥150160元。

拟捐款(圆整):大写壹拾伍万元(¥150000元)。

捐款人:王玉明一家捐10万元、胡星一家捐5万元,合计15万元
顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:06  资料 文集 短消息
预留1.。

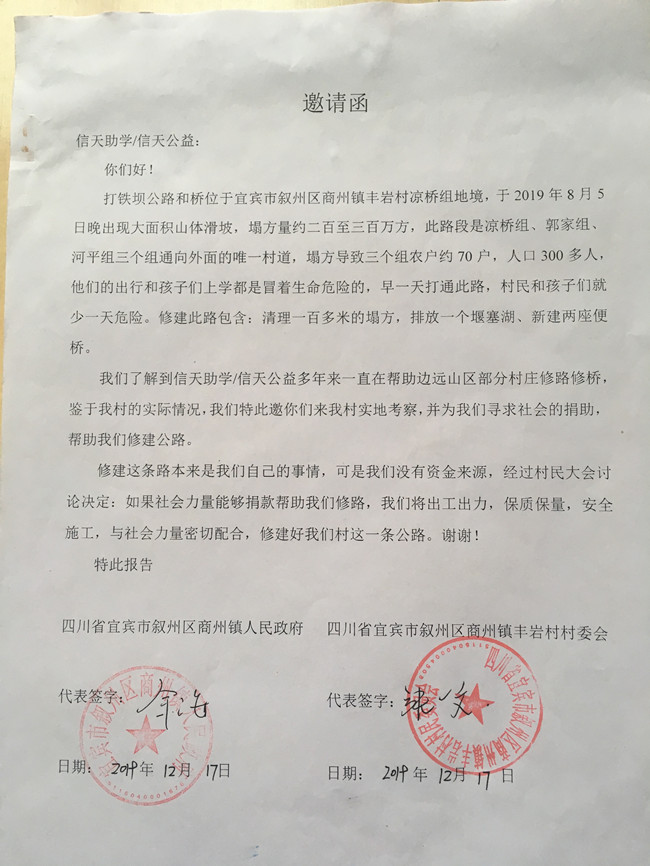

邀请函


图片附件: 245-1.jpg (2020-1-27 17:21, 126.37 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:06  资料 文集 短消息
预留2.。

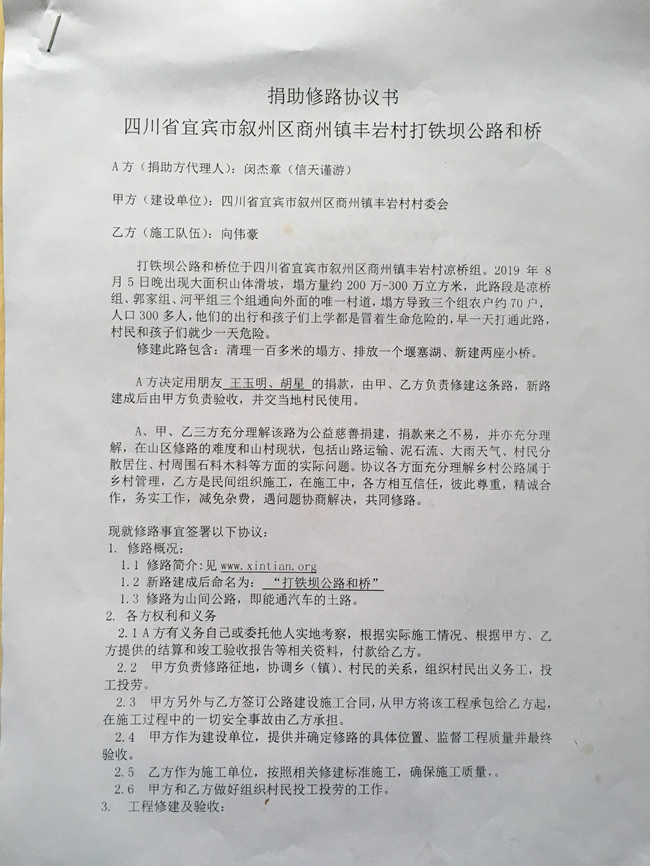

捐助修路协议书


图片附件: 245-2-1.jpg (2020-1-27 17:22, 147 K)



图片附件: 245-2-2.jpg (2020-1-27 17:22, 123.42 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:07  资料 文集 短消息
预留3.。

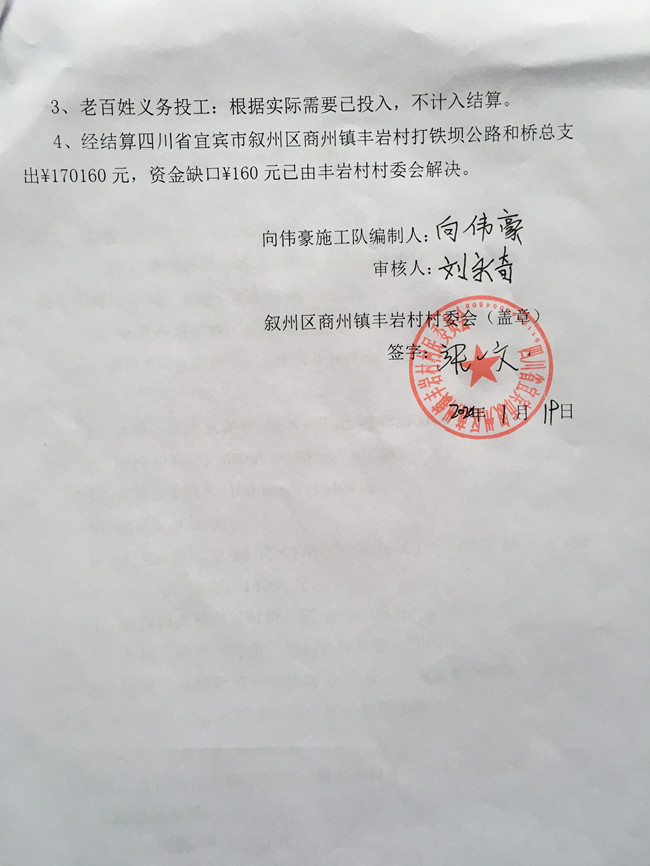

决算书


图片附件: 245-3-1.jpg (2020-1-27 17:23, 119.95 K)



图片附件: 245-3-2.jpg (2020-1-27 17:23, 96.41 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:07  资料 文集 短消息
预留4.。

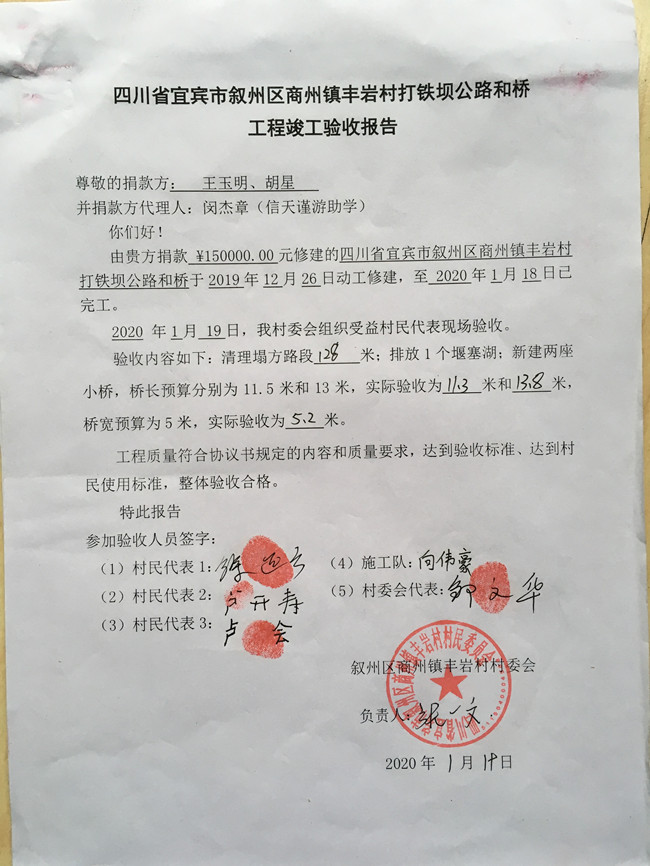

工程竣工及验收报告


图片附件: 245-4.jpg (2020-1-27 17:24, 134.1 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:08  资料 文集 短消息
预留5.。

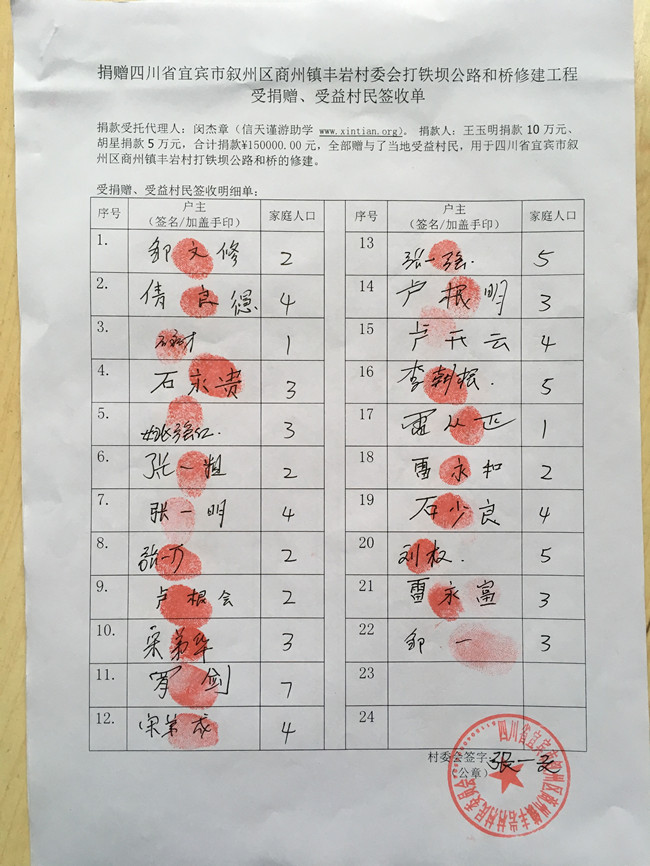

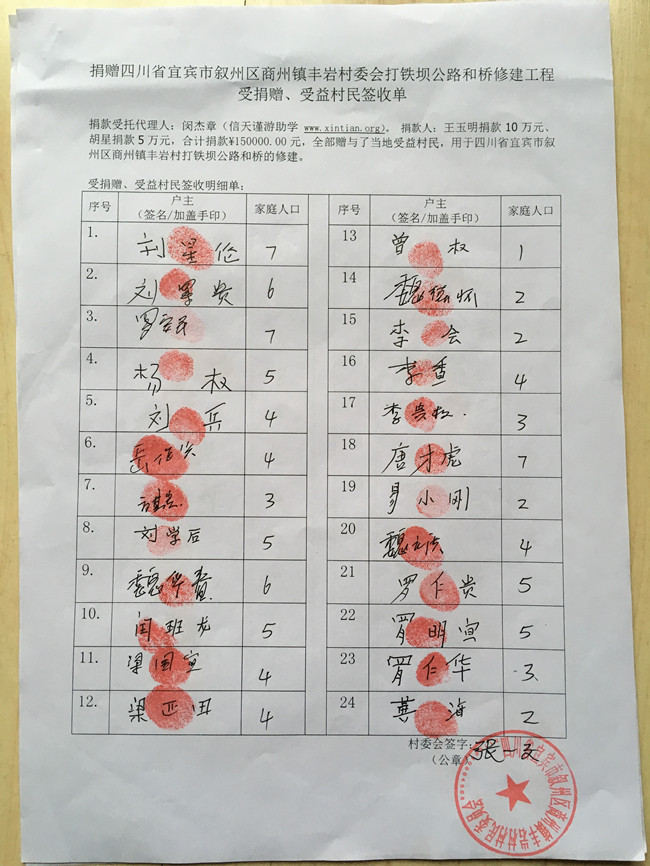

受益村民签字单


图片附件: 245-5-1.jpg (2020-1-27 17:24, 159 K)



图片附件: 245-5-2.jpg (2020-1-27 17:24, 152.83 K)



图片附件: 245-5-3.jpg (2020-1-27 17:24, 150.71 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:08  资料 文集 短消息
预留6.。
顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:15  资料 文集 短消息

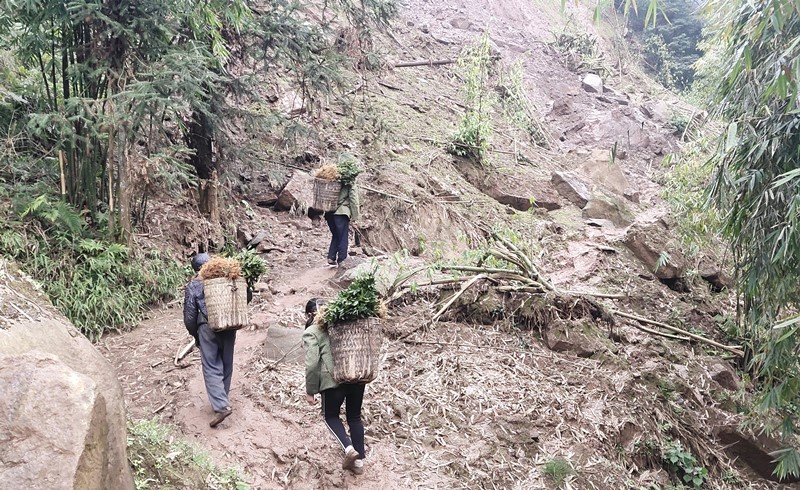

唯一的村道,塌方导致三个组农户约70户,人口300多人,他们的出行和孩子们上学都是冒着很大危险。

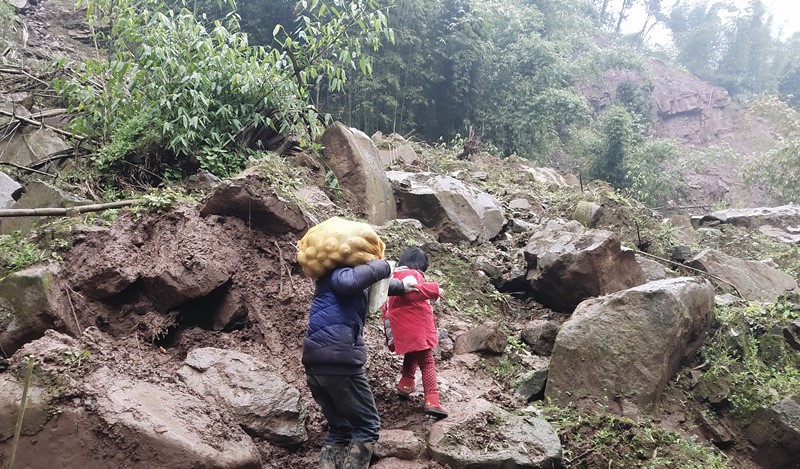

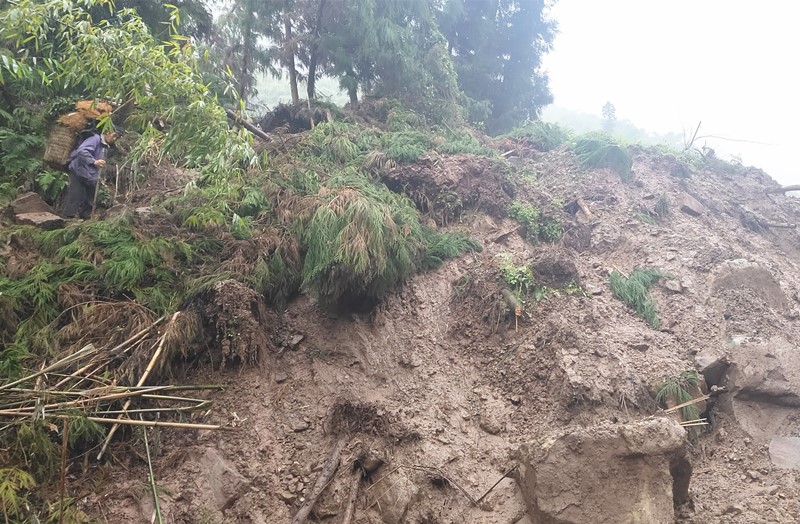

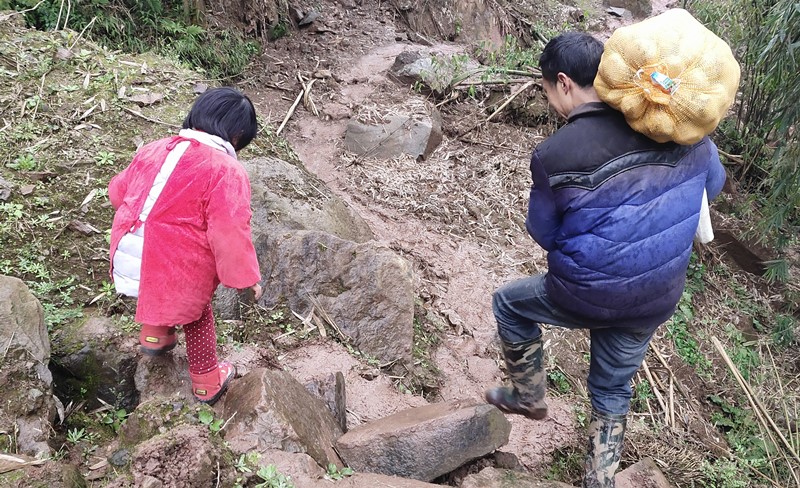

图片附件: 11打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:15, 192.31 K)



图片附件: 12打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:15, 206.61 K)



图片附件: 13打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:15, 175.13 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:16  资料 文集 短消息

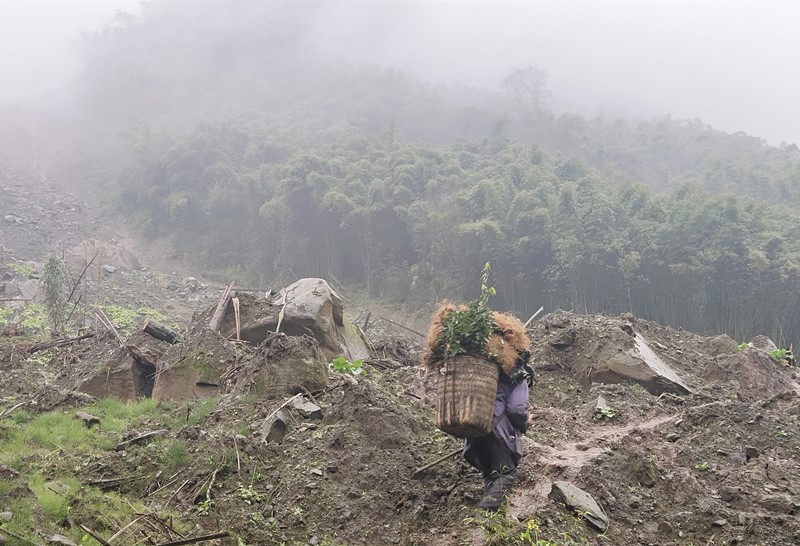

修建此路包含:清理一百多米的塌方、排放一个堰塞湖、新建两座小桥。


图片附件: 14打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:16, 225.93 K)



图片附件: 15打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:16, 140.31 K)



图片附件: 16打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:16, 133.36 K)

顶部
信天谨游
管理员
Rank: 9Rank: 9Rank: 9


UID 5
精华 0
积分 0
帖子 28881
阅读权限 200
注册 2007-4-3
状态 离线
发表于 2019-12-22 22:19  资料 文集 短消息

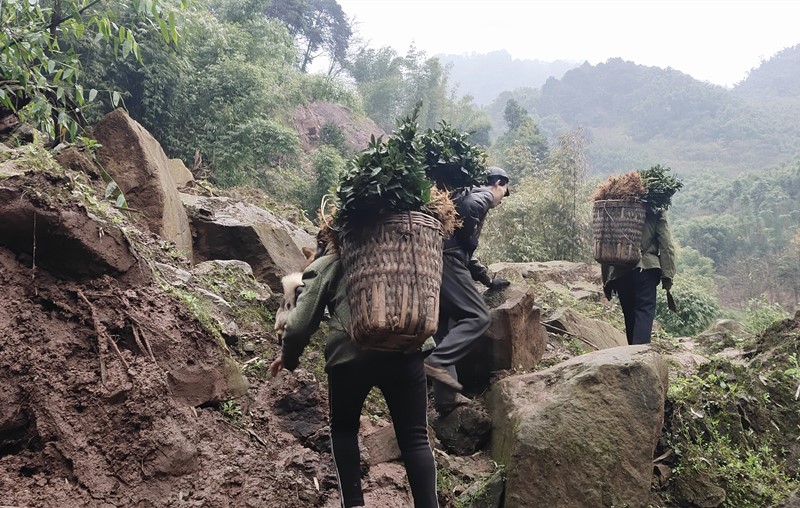

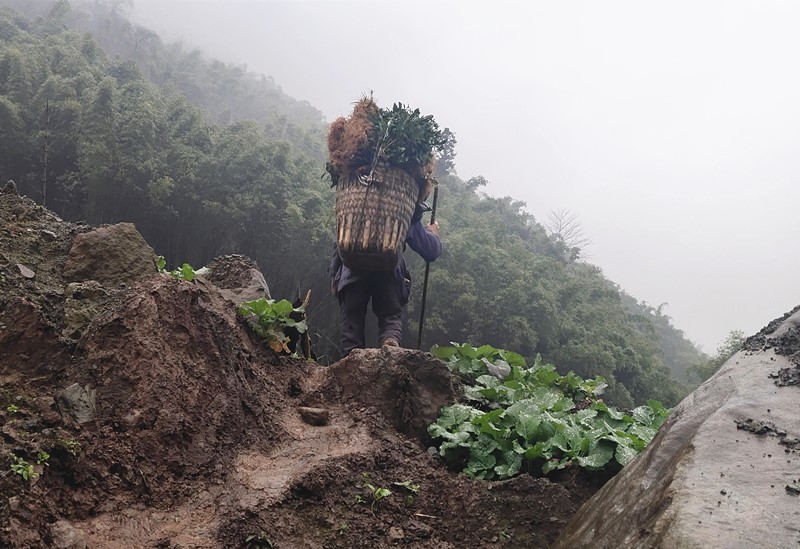

修建此路包含:清理一百多米的塌方、排放一个堰塞湖、新建两座小桥。


图片附件: 18打铁坝公路塌方路段照片_副本_副本.jpg (2019-12-22 22:19, 181.7 K)



图片附件: 17打铁坝公路塌方路段照片_副本.jpg (2019-12-22 22:19, 242.33 K)

顶部



当前时区 GMT+8, 现在时间是 2024-11-23 16:04
京ICP备07004120号

    本论坛支付平台由支付宝提供
携手打造安全诚信的交易社区 Powered by Discuz! 5.0.0  © 2001-2006 Comsenz Inc.
清除 Cookies - 联系我们 - 信天谨游 - Archiver
